室外道路監控立桿:標準安裝施工?看完就會立桿
文章來源:江蘇順泰交通科技公司網站小編 人氣:172 發表時間:2022-06-06 14:22:18
本文有1032個文字,大小約為5KB,預計閱讀時間3分鐘
室外道路監控立桿:標準安裝施工?看完就會立桿
江蘇順泰交通科技公司專業生產各種交通信號燈,道路交通桿件,交通信號機,公路交通龍門架等產品,廠家直銷,品質有保證,價格優惠,歡迎選購!
很多朋友對室外道路監控立桿的報價都拿不準,不確定,主要還是對其工作量不清楚,不知道室外道路監控立桿需要做哪些內容?我們今天先一起看下具體如何施工?有哪些內容需要做。
1、工程勘察
現場勘察就是了解現場情況,把所有需要記錄的數據通過拍照、繪圖等方式詳細地記錄下來,并編制成文檔及圖紙,在施工前需完成勘察工作。
2、施工現場的準備工作
檢查各種設備的性能,保證滿足施工要求。
組織施工組成員學習施工安全知識,準備安全防護用具。
一切準備工作結束后,開始展開施工。
二、立桿基礎施工
1、確定基礎位置
立桿基礎開挖時,首先根據前期勘察資料或借助緯度儀、GPS等儀器,落實點位具體位置,并根據施工圖確定基礎開挖具體位置。
2、基礎尺寸參考

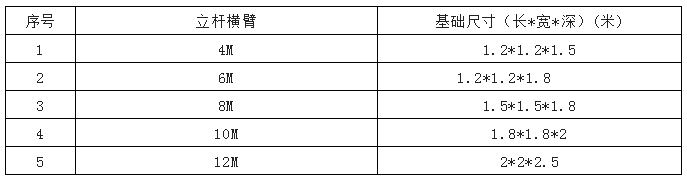

基礎開挖需要根據立桿橫臂(以L桿為例)確定立桿基礎尺寸,必須滿足設計圖紙要求,如現場條件不滿足時應保證立桿基礎的體積和設計體積相等,基礎規格可參考下表。
立桿橫臂
基礎尺寸(長*寬*深)(米)
1 4M 1.2*1.2*1.5
2 6M 1.2*1.2*1.8
3 8M 1.5*1.5*1.8
4 10M 1.8*1.8*2
5 12M 2*2*2.5
若立桿防風等級高于8級、抗震等級高于5級或基礎開挖處土質松的話,基礎均需要加大。
3、基礎施工流程
基礎澆筑完成后,必須要養護一段時間,對采用硅酸鹽水泥、普通硅酸鹽水泥或礦渣硅酸鹽水泥拌制的混凝土,不得少于7天,養護期內溫度確保零上5攝氏度及以上。對摻用緩凝外加劑、礦物摻和料或有抗?jié)B性能要求的混凝土,不得少于14天,以確?;炷聊苓_到一定的安裝強度。
基礎的澆注、混凝土強度等級必須符合GB50204-2015的要求。
立桿基礎的開挖、澆筑流程,如下面所示:
1)、基礎在開挖過程中需注意垂直、美觀,一般土質情況下打兩根角鋼(一般情況1.5m)下去,做接地使用
2)、 打入角鋼后(角鋼末端預留30公分露出坑底泥土面),基礎底部采用直徑為:8MM的圓鋼筋敷設一層尺寸為:20CM*20CM的鋼筋網并澆筑上20公分厚混凝土,表面抹至水平狀態,作為立桿基礎的占底層
3)、兩根角鋼,通過扁鐵和地籠焊接,并將地籠固定,固定時需要注意地籠的相位,確保桿件橫臂垂直車輛行駛方向,地籠的地腳螺桿從基礎底部起每隔50CM橫向于基礎坑壁焊接一根角鋼用于加固,保證基礎的地籠和混凝土澆筑后有優良的一體性
4)、地籠內引入PE管,固定住,并通往桿件配套的手井
5)、在澆灌過程中,混凝土盡量對準地籠中間澆灌,以免地籠偏移,并保證澆灌過程中分三次震動,澆灌后立即使用水平儀測量地籠是否安裝垂直

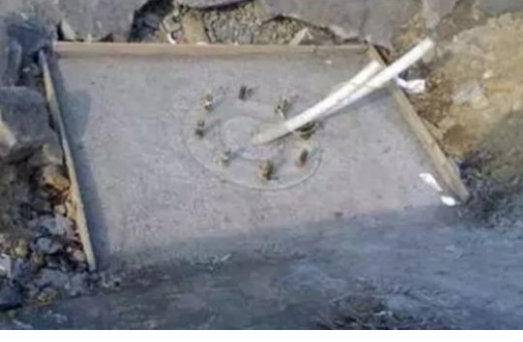

6)、澆灌后的基礎效果圖。
4、接地施工
前端設備安裝于室外,易遭到雷電打擊;前端設備的電源一般在現場就近取用,易受雷電波影響產生高壓和浪涌電流;如果沒有必要的防雷、避雷措施,前端設備的運行將得不到保障,有可能導致攝像主機等設備短期內大量損壞,使系統癱瘓。為了前端設備能可靠、長久地運行,攝像機桿、前端機箱及相應設備須接地。
接地體施工應符合電氣裝置安裝工程接地裝置施工及驗收規范GB 50169-2016
1)、立桿采用整體接地;
2)、設備機箱內設接地柱或接地排,將機箱內設備接地,并將接地柱或接地排與立桿接地極相連;

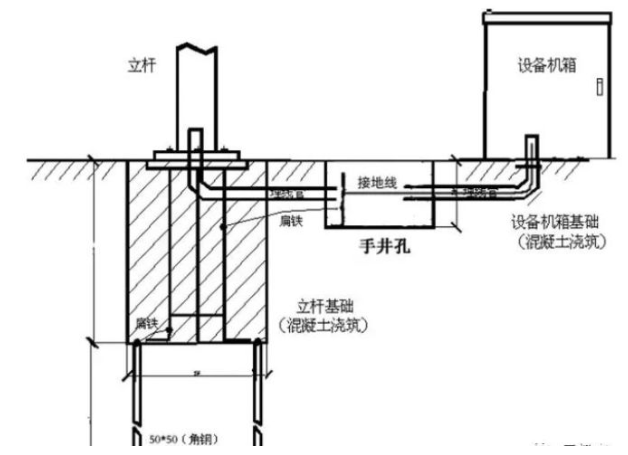

3)、接地方式如下示意圖所示:
4)、在基坑底部打兩根角鋼(一般情況1.5m)下去,角鋼與基礎地籠用40×4mm扁鋼焊接,保證立桿整體接地。
5)、扁鋼焊接至立桿配套手井,預留接頭。
6)、從手井內扁鋼接頭處引接地線入設備箱接地柱或接地排。接地線使用軟質銅絞線,其截面為10mm²以上。
7)、確保接地電阻<4Ω,如測試未達標準,則采用擴大地網(增加接地角鋼數量,直至接地電阻<4Ω)的方式,如下圖所示:
圖片
兩個角鋼之間距離3米,用扁鋼焊接連接。
可以在開挖預埋管道時的溝道里打入,與PE管一起埋好。也可現場全部恢復再做接地樁,需注意避開地下管道。焊接處用磷化液或防銹液等做防銹處理。
增加的角鋼通過扁鋼與立桿配套手井內的扁鋼焊接。
江蘇順泰交通科技公司是專業生產交通信號燈,道路交通桿件,公路交通龍門架,交通信號機的誠信信譽廠家,產品已發往全國多地的交通信號工程項目上,老客戶回購率高,產品品質優良,公司口碑好,歡迎新老客戶前來咨詢選購!
免責聲明:部分文章信息來源于網絡以及網友投稿,本網站只負責對文章進行整理、排版、編輯,是出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其內容的真實性,如本站文章和轉稿涉及版權等問題,請作者在及時聯系本站,我們會盡快處理。
標題:室外道路監控立桿:標準安裝施工?看完就會立桿 ??文章地址:http://www.evxnvf.cn/news/305.html
上一篇:道路交通信號燈:應該被分為哪幾類? 下一篇:沒有了
相關推薦:
客戶評價:
